Cách tính ROI và TCO phần mềm CRM/DMS: Business Case cho doanh nghiệp
Nhiều doanh nghiệp triển khai CRM hoặc DMS nhưng vẫn gặp khó khăn khi chứng minh hiệu quả đầu tư với ban lãnh đạo. Thay vì chỉ quan tâm đến tính năng phần mềm, nhà quản lý cần biết cách tính ROI và TCO phần mềm CRM/DMS để trả lời những câu hỏi quan trọng như cần đầu tư bao nhiêu, thu về lợi ích gì và mất bao lâu để hoàn vốn. Trong bài viết này, CloudGO sẽ hướng dẫn cách tính ROI và TCO phần mềm CRM/DMS theo từng bước, đồng thời chia sẻ cách xây dựng Business Case giúp doanh nghiệp đưa ra quyết định đầu tư trên cơ sở dữ liệu và các chỉ số tài chính rõ ràng.
1. Tại sao nhiều doanh nghiệp vẫn trì hoãn đầu tư CRM/DMS?
Mặc dù nhiều doanh nghiệp đã tìm hiểu cách tính ROI và TCO phần mềm CRM/DMS, không ít dự án vẫn bị trì hoãn khi trình lên ban lãnh đạo. Nguyên nhân không nằm ở ngân sách mà xuất phát từ việc người đề xuất chưa lượng hóa được đầy đủ hiệu quả đầu tư và các rủi ro tài chính. Dưới đây là ba rào cản phổ biến khiến nhiều doanh nghiệp chưa thể xây dựng một Business Case đủ sức thuyết phục để triển khai CRM/DMS.
- Không biết cách tính ROI: Doanh nghiệp chỉ dừng lại ở việc đánh giá phần mềm có ích một cách định tính mà không thể lượng hóa thành các con số tài chính cụ thể để thuyết phục Giám đốc tài chính (CFO).
- Nỗi sợ về các chi phí ẩn phát sinh: Ban lãnh đạo thường lo ngại về tình trạng giá trị hợp đồng ban đầu thấp nhưng các chi phí phát sinh trong quá trình vận hành liên tục gia tăng không kiểm soát.
- Thiếu Business Case thuyết phục nội bộ: Người đề xuất dự án (thường là Giám đốc kinh doanh) hiểu rất rõ nỗi đau vận hành nhưng thiếu một bộ hồ sơ logic, có cấu trúc tài chính chặt chẽ để trình lên Hội đồng quản trị.

Có 3 lý do chính khiến nhiều doanh nghiệp trì hoãn việc ứng dụng phần mềm CRM/ DMS
2. ROI và TCO là gì? Mối quan hệ giữa hai chỉ số trong đánh giá đầu tư
Trước khi tìm hiểu cách tính ROI và TCO phần mềm CRM/DMS, doanh nghiệp cần hiểu rõ bản chất và vai trò của từng chỉ số trong quá trình đánh giá hiệu quả đầu tư. Nếu ROI phản ánh khả năng sinh lời của dự án thì TCO cho biết tổng chi phí doanh nghiệp phải bỏ ra trong toàn bộ vòng đời triển khai. Việc kết hợp cả hai chỉ số sẽ giúp xây dựng Business Case khách quan, tránh đánh giá thiếu hoặc sai lệch về hiệu quả tài chính.
Tiêu chí | ROI (Return on Investment) | CO (Total Cost of Ownership) |
Khái niệm | Tỷ lệ lợi nhuận ròng thu được so với tổng chi phí đầu tư ban đầu, phản ánh mức độ sinh lời của dự án. | Tổng chi phí doanh nghiệp phải chi trả để sở hữu, triển khai, vận hành và duy trì hệ thống trong toàn bộ vòng đời sử dụng. |
Mục đích đo lường | Đánh giá hiệu quả tài chính và khả năng tạo ra lợi nhuận từ khoản đầu tư CRM/DMS. | Xác định toàn bộ chi phí thực tế mà doanh nghiệp cần chuẩn bị trước và trong quá trình triển khai hệ thống. |
Trọng tâm phân tích | Tập trung vào lợi ích thu được, chẳng hạn như doanh thu tăng thêm, chi phí tiết kiệm hoặc năng suất cải thiện. | Tập trung vào chi phí phát sinh, bao gồm cả chi phí trực tiếp và các khoản chi phí ẩn trong suốt quá trình sử dụng. |
Ý nghĩa đối với quyết định đầu tư | Giúp doanh nghiệp xác định khoản đầu tư có mang lại giá trị kinh tế như kỳ vọng hay không. | Giúp doanh nghiệp dự trù ngân sách chính xác và tránh đánh giá thấp tổng chi phí của dự án. |
Sai lầm thường gặp | Chỉ liệt kê lợi ích định tính mà không quy đổi thành giá trị tài chính, khiến kết quả ROI thiếu cơ sở. | Chỉ tính chi phí mua phần mềm (license) mà bỏ qua chi phí triển khai, tích hợp, đào tạo và vận hành. |
Mối quan hệ với chỉ số còn lại | ROI sử dụng TCO làm cơ sở chi phí để tính toán tỷ suất hoàn vốn của dự án. | TCO là đầu vào quan trọng để tính ROI và xây dựng Business Case cho dự án CRM/DMS. |
Về mặt công thức liên kết, chỉ số ROI toàn diện sẽ được thiết lập dựa trên TCO theo cấu trúc sau:
ROI =(Tổng lợi ích - TCO)/TCO x 100
Nếu doanh nghiệp chỉ nhìn vào giá mua bản quyền ban đầu để tính toán, chỉ số ROI thu được sẽ bị sai lệch nghiêm trọng. Ngược lại, nếu chỉ tập trung vào TCO, ban lãnh đạo sẽ luôn coi phần mềm là một khoản chi phí tiêu tốn thay vì là một danh mục đầu tư sinh lời cho tổ chức.
3. Trước khi tính ROI & TCO, doanh nghiệp cần chuẩn bị dữ liệu gì?
Để cách tính ROI và TCO phần mềm CRM/DMS phản ánh đúng hiệu quả đầu tư, doanh nghiệp cần chuẩn bị đầy đủ các dữ liệu đầu vào về doanh thu, chi phí, nhân sự và hiệu suất vận hành. Đây là nền tảng giúp Business Case có cơ sở thực tế, đồng thời hạn chế sai lệch khi lượng hóa chi phí, lợi ích và thời gian hoàn vốn. Dưới đây là những nhóm dữ liệu quan trọng doanh nghiệp nên thu thập trước khi bắt đầu tính toán:
- Doanh thu hiện tại và biên lợi nhuận gộp
- Số lượng người dùng hệ thống (Sales, CSKH, Quản lý...)
- Chi phí nhân sự trung bình (theo giờ hoặc theo tháng)
- Tỷ lệ chuyển đổi (Conversion Rate) hiện tại
- Tỷ lệ giữ chân khách hàng (Retention Rate)
- Thời gian thực hiện các công việc thủ công
- Chi phí vận hành hệ thống hiện tại (nếu có)
- Chi phí triển khai dự kiến (license, triển khai, đào tạo, tích hợp...)
Có 8 hạng mục th
ông tin cần chuẩn bị trước khi tính ROI và TCO

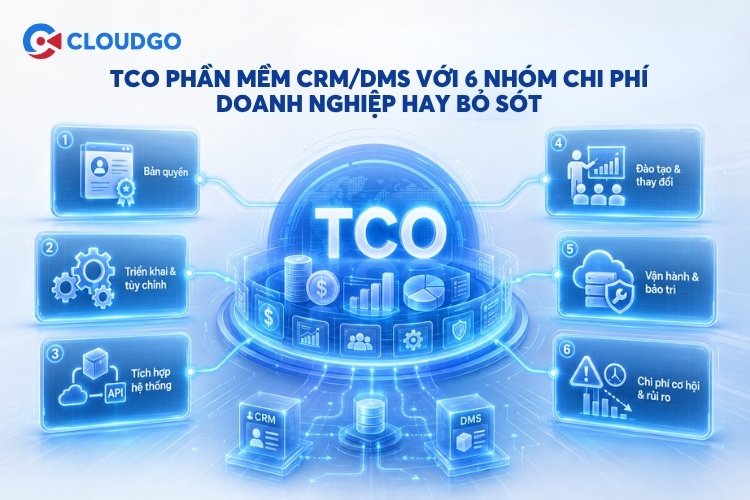

4. Bóc tách TCO phần mềm CRM/DMS với 6 nhóm chi phí doanh nghiệp hay bỏ sót
TCO (Total Cost of Ownership) không chỉ bao gồm chi phí mua phần mềm mà còn phản ánh toàn bộ ngân sách doanh nghiệp phải đầu tư trong suốt vòng đời triển khai và vận hành CRM/DMS. Trên thực tế, nhiều doanh nghiệp thường chỉ tính phí bản quyền mà bỏ sót các khoản chi phí phát sinh khác, dẫn đến đánh giá sai hiệu quả đầu tư. Dưới đây là 6 nhóm chi phí quan trọng cần được đưa vào TCO để xây dựng Business Case đầy đủ và chính xác.
- Chi phí bản quyền (License/Subscription): Đây là khoản phí sử dụng phần mềm được tính định kỳ theo tháng hoặc theo năm dựa trên số lượng người dùng (user). Doanh nghiệp cần làm rõ lộ trình tăng phí khi quy mô nhân sự mở rộng trong 3 năm tới.
- Chi phí triển khai và tùy chỉnh (Customization): Nhóm chi phí này bao gồm hoạt động cài đặt, cấu hình và tinh chỉnh phần mềm theo các nghiệp vụ đặc thù của ngành phân phối như quản lý kênh OTC/ETC, quản lý số lô, hạn sử dụng hay chia tuyến bán hàng.
- Chi phí tích hợp hệ thống (Integration): Khoản ngân sách dành cho việc kết nối CRM/DMS với các nền tảng kế toán, ERP hoặc hệ thống kho hiện có để đảm bảo dòng dữ liệu luân chuyển thông suốt. Chi phí này thông thường chiếm khoảng 20% đến 35% ngân sách triển khai ban đầu.
- Chi phí đào tạo và quản lý thay đổi (Change Management): Bao gồm chi phí tổ chức các buổi hướng dẫn sử dụng, xây dựng tài liệu nội bộ và phần hiệu suất sụt giảm tạm thời của đội ngũ nhân sự trong 1 đến 3 tháng đầu tiên khi tiếp cận công nghệ mới.
- Chi phí vận hành và bảo trì hàng năm: Đối với mô hình On-premise (cài đặt tại hạ tầng doanh nghiệp),đây là chi phí bảo dưỡng, nâng cấp phần cứng và sao lưu dữ liệu. Đối với mô hình SaaS (phần mềm dạng dịch vụ),khoản này thường đã được gộp một phần vào phí thuê bao hàng năm.
- Chi phí cơ hội và rủi ro chuyển đổi: Phản ánh giá trị thời gian của ban dự án nội bộ và các tổn thất gián đoạn tiến độ kinh doanh nếu thời gian triển khai bị kéo dài hơn so với kế hoạch ban đầu.

6 Nhóm chi phí doanh nghiệp hay bỏ sót
5. Cách tính ROI và TCO phần mềm CRM/DMS
Sau khi đã xác định được cấu trúc chi phí (TCO),bước tiếp theo là tiến hành lượng hóa các nguồn lợi ích kinh tế mà hệ thống CRM/DMS mang lại cho doanh nghiệp. Quá trình này đòi hỏi người lập Business Case phải chuyển dịch toàn bộ các cải tiến vận hành sang đơn vị tiền tệ một cách logic.
Để hình dung rõ ràng, chúng ta sẽ có ví dụ áp dụng quy trình tính toán này vào một doanh nghiệp phân phối mỹ phẩm và thực phẩm chức năng có quy mô gồm 60 nhân sự, vận hành tại 4 vùng kinh doanh với doanh thu hiện tại đạt 40 tỷ đồng/năm.
Bước 1: Xác định và lượng hóa các nguồn lợi ích đo lường được
Sai lầm phổ biến nhất khi tính ROI phần mềm là chỉ liệt kê lợi ích định tính: "tăng hiệu suất," "cải thiện phối hợp," "dữ liệu tốt hơn." Những điều này đúng nhưng không thuyết phục được CFO. Cần chuyển từng lợi ích thành con số tài chính cụ thể.
Nguồn lợi ích | Cách đo lường | Benchmark tham khảo | Ví dụ minh họa |
Tiết kiệm thời gian nhân sự | Số giờ tiết kiệm/tuần × lương giờ × 52 tuần | Sales tiết kiệm 5–8 giờ/tuần nhờ giảm báo cáo thủ công | 20 sales × 6 giờ/tuần × 52 tuần × 80.000đ/giờ = 499 triệu đồng/năm |
Tăng tỷ lệ chốt đơn & doanh thu | % tăng tỷ lệ chuyển đổi × doanh thu hiện tại | Salesforce: CRM tăng doanh số trung bình 29%; thực tế DN phân phối Việt đạt 10–20% năm đầu | Tăng 10% doanh thu × biên lợi nhuận gộp 15% = 600 triệu đồng/năm |
Giảm thất thoát hàng & công nợ | Giá trị thất thoát/năm × % giảm kỳ vọng | DMS giúp giảm 30–50% sai lệch tồn kho | Thất thoát 1% doanh thu = 400 triệu; giảm 40% = tiết kiệm 160 triệu đồng/năm |
Tăng tỷ lệ giữ chân khách hàng | % khách hàng giữ thêm × giá trị trung bình/khách hàng/năm | Forrester: CRM cải thiện retention >50% doanh nghiệp triển khai đúng | Giữ thêm 5% khách (15 khách) × 50 triệu/khách = 750 triệu đồng/năm |
Giảm chi phí tuyển dụng & đào tạo | Số lượt tuyển giảm × chi phí tuyển trung bình | Vận hành chuẩn hóa giảm tỷ lệ nghỉ việc | Giảm 2 lượt tuyển/năm × 30 triệu/lượt = tiết kiệm 60 triệu đồng/năm |
Tổng lợi ích đo được: 499 + 600 + 160 + 750 + 60 = ~2,07 tỷ đồng/năm
Lưu ý: Năm 1 thường đạt 50–60% tổng lợi ích kỳ vọng do thời gian onboarding. Năm 2 và 3 mới phát huy đầy đủ.
Bước 2: Thiết lập bảng tổng hợp chi phí đầu tư (TCO 3 năm)
Bảng ngân sách dự toán được phân bổ chi tiết qua các năm như sau (đơn vị tính: Triệu đồng):
Danh mục chi phí | Ý nghĩa trong TCO | Năm 1 | Năm 2 | Năm 3 | Tổng |
Phí bản quyền phần mềm (60 người dùng) | Chi phí sử dụng hệ thống theo số lượng tài khoản trong suốt thời gian triển khai. | 180 | 180 | 180 | 540 |
Chi phí triển khai và cấu hình | Bao gồm khảo sát, thiết lập quy trình, cấu hình hệ thống và tùy chỉnh theo nhu cầu doanh nghiệp | 120 | 0 | 0 | 120 |
Chi phí tích hợp hệ thống | Kết nối CRM/DMS với ERP, kế toán, website hoặc các hệ thống đang sử dụng. | 60 | 0 | 20 | 80 |
Chi phí đào tạo và chuyển giao | Đào tạo người dùng, hướng dẫn vận hành và hỗ trợ nhân sự thích nghi với hệ thống mới. | 40 | 15 | 15 | 70 |
Chi phí bảo trì và hỗ trợ kỹ thuật | Duy trì hệ thống, cập nhật phiên bản và xử lý các vấn đề phát sinh trong quá trình sử dụng. | 20 | 20 | 20 | 60 |
Chi phí cơ hội nội bộ | Giá trị thời gian và nguồn lực doanh nghiệp dành cho việc triển khai, kiểm thử và vận hành dự án. | 50 | 0 | 0 | 50 |
Tổng chi phí sở hữu (TCO) | Tổng chi phí doanh nghiệp cần đầu tư trong toàn bộ vòng đời 3 năm của dự án CRM/DMS. | 470 | 215 | 235 | 920 |
Các con số là ví dụ minh họa tham khảo. TCO thực tế phụ thuộc vào quy mô, số user, mức độ tùy chỉnh và nhà cung cấp.
Nhận xét quan trọng: Năm 1 luôn là năm chi phí cao nhất. Từ năm 2 trở đi, TCO giảm đáng kể và ổn định. Đây là lý do doanh nghiệp cần đánh giá ROI phần mềm tối thiểu 3 năm chứ không phải 1 năm.
Bước 3: Tính toán chỉ số ROI lũy kế và thời gian hoàn vốn (Payback Period)
Công thức:
- ROI (%) = (Tổng lợi ích − Tổng TCO) / Tổng TCO × 100%
- Payback Period = Tổng TCO / Lợi ích trung bình mỗi năm
Bằng việc đặt bảng lợi ích cạnh bảng chi phí, chúng ta thu được dòng tiền ròng của dự án qua 3 năm:
Chỉ số | Năm 1 | Năm 2 | Năm 3 | Lũy kế 3 năm |
Lợi ích đạt được | 1,04 tỷ (50%) | 1,86 tỷ (90%) | 2,07 tỷ (100%) | 1,97 tỷ |
TCO phát sinh | 470 | 215 | 235 | 920 |
Lợi nhuận ròng | 570 | 1,645 | 1,835 | 4,05 |
ROI lũy kế | - | - | - | ~ 440% |
Payback Period = 920 triệu / 1,66 tỷ (lợi ích TB/năm) = ~6–7 tháng (kịch bản tích cực); 12–18 tháng (kịch bản thực tế trung bình).
Điều quan trọng hơn con số hoàn vốn là xu hướng: ROI tăng dần theo năm trong khi TCO giảm dần từ năm 2. Đây là đặc trưng của đầu tư phần mềm SaaS, tạo ra lợi thế cạnh tranh ngày càng lớn cho doanh nghiệp áp dụng sớm.

Cách tính ROI và TCO phần mềm CRM/DMS
6. Cost of Inaction – Chi phí của việc trì hoãn không đầu tư
Khi thẩm định một dự án, ban lãnh đạo thường chỉ tập trung xem xét những rủi ro về mặt chi phí nếu tiến hành triển khai công nghệ. Tuy nhiên, một chỉ số quan trọng khác thường bị bỏ qua là Cost of Inaction — Mức thiệt hại tài chính thực tế mà doanh nghiệp phải gánh chịu mỗi tháng nếu tiếp tục duy trì phương thức quản lý thủ công bằng Excel hoặc Zalo.
Bảng thống kê dưới đây sẽ minh họa cho mức thiệt hại tài chính trung bình hàng tháng của một doanh nghiệp phân phối quy mô 40 tỷ đồng/năm khi trì hoãn đầu tư:
Nguồn gây thất thoát | Tác động đến doanh nghiệp | Cách ước tính chi phí | Chi phí tổn thất/tháng |
Bỏ lỡ cơ hội kinh doanh | Khách hàng tiềm năng không được theo dõi kịp thời, làm giảm doanh thu và lợi nhuận. | 20 nhân viên kinh doanh bỏ lỡ 1 khách hàng/tháng × Giá trị đơn hàng trung bình 20 triệu đồng × Biên lợi nhuận 15%. | ~60.000.000 đồng |
Lãng phí năng suất nhân sự | Nhân viên mất nhiều thời gian cho các công việc thủ công thay vì tập trung bán hàng và chăm sóc khách hàng. | Quy đổi tổng số giờ lập báo cáo, nhập liệu và tổng hợp dữ liệu thủ công thành chi phí lương. | ~41.600.000 đồng |
Sai sót đơn hàng và công nợ | Dữ liệu không đồng bộ dẫn đến nhầm lẫn đơn hàng, tồn kho, chương trình khuyến mãi hoặc chậm thu hồi công nợ. | Ước tính giá trị thất thoát từ các lỗi nghiệp vụ và khoản chi phí phát sinh trong quá trình xử lý. | ~13.300.000 đồng |
Chi phí thay thế nhân sự | Quy trình làm việc thủ công gây áp lực, làm tăng tỷ lệ nghỉ việc và chi phí tuyển dụng, đào tạo nhân viên mới. | Tổng chi phí tuyển dụng, đào tạo và thời gian thích nghi của nhân viên thay thế. | ~5.000.000 đồng |
Tổng Cost of Inaction | Tổng giá trị thiệt hại doanh nghiệp phải gánh chịu nếu tiếp tục duy trì quy trình hiện tại mà chưa triển khai CRM/DMS. | Tổng hợp chi phí từ các nguồn thất thoát trên. | ~119.900.000 đồng/tháng |
Khi đặt con số tổn thất gần 120 triệu đồng/tháng cạnh mức chi phí đầu tư dịch vụ phần mềm chuyên biệt (chỉ khoảng 15 đến 20 triệu đồng/tháng),ban lãnh đạo sẽ nhận thấy rõ ràng việc trì hoãn dự án chính là một quyết định gây lãng phí tài chính nghiêm trọng cho tổ chức.
7. 5 Bước triển khai Business Case chi tiết phục vụ phê duyệt
Sau khi đã nắm giữ quy trình tổng thể, người đề xuất dự án cần đi sâu vào chi tiết nội dung của từng cấu phần trong bộ hồ sơ. Bản Business Case cuối cùng gửi lên bàn làm việc của ban giám đốc phải được cấu trúc thành 5 chương mục rõ ràng, mạch lạc, xử lý triệt để từ khâu chứng minh thực trạng đến việc quản trị rủi ro triển khai.
Bước 1: Mô tả thực trạng bằng số liệu thay vì cảm nhận chủ quan
Thay vì đưa vào những nhận định chung chung như "đội ngũ nhân viên kinh doanh đang làm việc kém hiệu quả", người xây dựng đề xuất hãy trả lời cụ thể các câu hỏi dưới đây bằng số liệu thực tế của chính doanh nghiệp:
- Mỗi tuần đội ngũ nhân viên kinh doanh phải tốn bao nhiêu giờ cho công việc báo cáo và nhập liệu thủ công?
- Tỷ lệ chốt đơn hàng hiện tại của doanh nghiệp là bao nhiêu và con số này khi so sánh với tiêu chuẩn chung của ngành thì như thế nào?
- Thời gian trung bình từ khi doanh nghiệp nhận được thông tin khách hàng tiềm năng đến khi nhân viên thực hiện cuộc gọi chăm sóc đầu tiên là bao lâu?
- Hiện tại có bao nhiêu điểm bán hàng không được nhân viên ghé thăm đúng tần suất theo kế hoạch đã đề ra?
- Mỗi tháng doanh nghiệp phải chịu bao nhiêu đơn hàng bị lỗi do sai sót về giá cả, sai chiết khấu hoặc lệch tồn kho?
- Ban lãnh đạo thường phải chờ đợi bao nhiêu ngày để có được một bản báo cáo doanh thu đầy đủ theo từng vùng và từng kênh phân phối?
Mỗi câu trả lời khi đi kèm với số liệu minh chứng cụ thể sẽ biến thực trạng từ dạng "cảm nhận cá nhân" thành những "bằng chứng tài chính" vô cùng thuyết phục.

Để triển khai Business Case, doanh nghiệp cần mô tả thực trạng bằng số liệu thực tế
Bước 2: Xác định các mục tiêu cải thiện có thể đo lường (KPI)
Để tạo niềm tin cho ban lãnh đạo, mỗi mục tiêu cải thiện cần phải được cấu thành từ ba yếu tố rõ ràng, bao gồm: chỉ số đánh giá hiệu quả công việc (KPI),số liệu nền tảng hiện tại (baseline) và mục tiêu kỳ vọng đạt được sau 12 tháng triển khai.
Chỉ số đánh giá hiệu quả công việc (KPI) | Số liệu nền tảng hiện tại | Mục tiêu sau 12 tháng | Giá trị tài chính kỳ vọng |
Tỷ lệ chốt đơn hàng từ lượng khách hàng tiềm năng | 18% | 25% | Doanh nghiệp tăng khoảng 38% cơ hội chuyển đổi thành công. |
Số giờ làm báo cáo thủ công mỗi tuần của một nhân viên | 6 giờ | 1,5 giờ | Doanh nghiệp tiết kiệm được 4,5 giờ cho mỗi nhân viên. Tổng cộng tiết kiệm 90 giờ mỗi tuần cho đội ngũ 20 người. |
Tỷ lệ điểm bán hàng được nhân viên ghé thăm đúng kế hoạch | 65% | 90% | Doanh nghiệp tăng độ phủ thực tế tại các điểm bán lên thêm 25 điểm phần trăm. |
Thời gian hoàn thành báo cáo doanh thu theo vùng | 3 đến 5 ngày | Cập nhật theo thời gian thực | Chu kỳ ra quyết định của ban lãnh đạo được rút ngắn từ vài tuần xuống còn vài giờ. |
Tỷ lệ giữ chân khách hàng trong năm thứ hai | 72% | 82% | Doanh nghiệp tăng thêm 10 điểm phần trăm cho tỷ lệ giữ chân khách hàng. |
Bước 3: Lập bảng TCO 3 năm minh bạch
Người lập đề xuất nên sử dụng cấu trúc gồm 6 nhóm chi phí đã được phân tích trước đó để xây dựng bảng tổng chi phí sở hữu (TCO) trong vòng 3 năm. Quá trình này cần tuân thủ nghiêm ngặt ba nguyên tắc cốt lõi sau:
- Doanh nghiệp cần yêu cầu báo giá chi tiết từ nhà cung cấp: Người phụ trách không được chấp nhận các bản báo giá chỉ có chi phí bản quyền phần mềm. Bảng giá này bắt buộc phải thể hiện đầy đủ chi phí triển khai, chi phí tùy chỉnh theo nhu cầu, chi phí tích hợp hệ thống, chi phí đào tạo nhân sự và các chính sách hỗ trợ kỹ thuật sau bán hàng.
- Doanh nghiệp phải tự ước tính chi phí nội bộ: Người lập dự án cần tính toán thời gian mà nhân sự nội bộ phải bỏ ra để tham gia dự án, cũng như chi phí vận hành song song cả hai hệ thống trong giai đoạn chuyển đổi. Đây là những khoản chi phí mà nhà cung cấp phần mềm không tính đến, nhưng doanh nghiệp chắc chắn phải tự chi trả.
- Doanh nghiệp nên so sánh ít nhất từ 2 đến 3 phương án khác nhau: Các phương án này phải bao gồm cả phương án "không làm gì cả" đi kèm với mức chi phí cơ hội tương ứng. Việc đặt phương án không hành động vào bảng so sánh thường là yếu tố quyết định giúp ban lãnh đạo nhìn nhận vấn đề một cách rõ ràng nhất.

Trong giai đoạn lập bảng TCO, người lập cần tuân thủ 3 nguyên tắc cốt lõi
Bước 4: Tính toán ROI và thiết lập kịch bản hoàn vốn
Người thực hiện dự án cần áp dụng các công thức tài chính để tính toán tỷ suất hoàn vốn (ROI) lũy kế cho các năm thứ nhất, năm thứ hai, năm thứ ba và xác định thời gian thu hồi vốn cụ thể. Các số liệu này nên được trình bày dưới dạng bảng biểu hoặc biểu đồ đơn giản để người xem dễ dàng nắm bắt.
Một mẹo trình bày hiệu quả trong bước này là người lập đề xuất hãy đặt hai cột dữ liệu cạnh nhau. Cột thứ nhất thể hiện "Kịch bản doanh nghiệp không làm gì" (khiến công ty tiếp tục thất thoát một khoản tiền X triệu mỗi tháng). Cột thứ hai thể hiện "Kịch bản đầu tư hệ thống CRM hoặc DMS" (giúp doanh nghiệp đạt mức ROI dương kể từ tháng thứ Y). Sự tương phản mạnh mẽ này thường là yếu tố then chốt để tạo ra sự đồng thuận nhanh chóng trong phòng họp.

Người lập business case cần tính toán ROI và thiết lập kịch bản hoàn vốn
Bước 5: Đề xuất lộ trình triển khai và các điều kiện cam kết thành công
Lộ trình được xây dựng trong bản business case cần phải trả lời được các câu hỏi lớn sau đây:
- Giai đoạn nào cần thực hiện trước và giai đoạn nào thực hiện sau? Ví dụ, doanh nghiệp sẽ dành tháng 1 và tháng 2 để triển khai hệ thống DMS cho đội ngũ kinh doanh; tháng 3 và tháng 4 sẽ tiến hành tích hợp hệ thống kho với bộ phận kế toán; tháng 5 và tháng 6 sẽ triển khai tiếp hệ thống CRM cho phòng kinh doanh và bộ phận chăm sóc khách hàng.
- Ai sẽ là người chịu trách nhiệm chính trong nội bộ doanh nghiệp? Dự án cần chỉ định rõ ràng người làm chủ dự án (project owner),vị trí này thông thường sẽ do Giám đốc thương mại (CCO) hoặc Giám đốc vận hành (COO) đảm nhận.
- Các điều kiện để đảm bảo dự án thành công là gì? Ví dụ, tỷ lệ nhân sự sử dụng hệ thống mới (adoption) phải đạt tối thiểu 80% ngay trong tháng đầu tiên; toàn bộ dữ liệu phải được chuyển đổi và làm sạch trước khi hệ thống chính thức đi vào hoạt động; doanh nghiệp tuyệt đối không sử dụng song song các file Excel sau tháng thứ 2 triển khai.
- Những rủi ro nào cần phải quản lý? Các rủi ro thường gặp có thể là sự kháng cự từ đội ngũ nhân sự, chất lượng dữ liệu kém hoặc thời gian triển khai bị kéo dài. Đi kèm với đó, doanh nghiệp phải xây dựng sẵn một kế hoạch cụ thể để xử lý triệt để từng rủi ro kể trên.

Cuối cùng, đề xuất lộ trình triển khai và các điều kiện cam kết thành công
8. Ví dụ thực tế: Business Case dự án CRM/DMS của doanh nghiệp phân phối dược phẩm
Để giúp người đọc dễ dàng hình dung cách áp dụng toàn bộ framework trên vào thực tế, phần này sẽ trình bày một Case Study điển hình của một doanh nghiệp trong ngành phân phối dược phẩm. Doanh nghiệp này có quy mô gồm 80 nhân sự, phân phối sản phẩm đến 35 nhà thuốc chuỗi cùng hơn 500 nhà thuốc độc lập tại 5 tỉnh thành, đạt tổng doanh thu 65 tỷ đồng/năm. Trước khi chuyển đổi số, đơn vị này vận hành hoàn toàn bằng phương thức nhận đơn qua Zalo và quản lý công nợ bằng Excel độc lập.
Thực trạng đo lường: Trước khi triển khai CRM/DMS, doanh nghiệp đang đối mặt với nhiều điểm nghẽn trong hoạt động bán hàng và quản lý phân phối. Mỗi nhân viên phải dành trung bình 7 giờ mỗi tuần để lập báo cáo thủ công, tương đương 210 giờ làm việc của toàn đội ngũ 30 nhân viên. Tỷ lệ điểm bán được ghé thăm đúng kế hoạch chỉ đạt 58%, đồng nghĩa với 42% điểm bán chưa được chăm sóc theo đúng tần suất. Báo cáo doanh thu theo khu vực thường mất 4–6 ngày mới được tổng hợp, làm chậm quá trình ra quyết định của nhà quản lý. Bên cạnh đó, khoảng 8% đơn hàng phát sinh sai sót mỗi tháng, trong khi gần 30% nhà thuốc độc lập bị bỏ sót ít nhất một chu kỳ tái mua mỗi quý, dẫn đến nguy cơ thất thoát doanh thu và giảm hiệu quả khai thác khách hàng hiện hữu.
Sau khi tiến hành khảo sát, các chỉ số vận hành cơ sở và bảng toán tài chính 3 năm của dự án được thiết lập chi tiết như sau:
Bảng ngân sách TCO 3 năm, đơn vị tính (triệu đồng):
Nhóm chi phí | Năm 1 | Năm 2 | Năm 3 | Tổng |
License / Thuê bao (80 users) | 240 | 240 | 240 | 720 |
Triển khai & tùy chỉnh nghiệp vụ dược | 150 | - | - | 150 |
Tích hợp kế toán & kho | 70 | - | 25 | 95 |
Đào tạo & onboarding | 55 | 20 | 20 | 95 |
Vận hành & bảo trì | 25 | 25 | 25 | 75 |
Chi phí cơ hội chuyển đổi | 65 | - | - | 65 |
Tổng TCO | 605 | 285 | 310 | 1,2 tỷ |
Bài toán dòng tiền và hiệu quả tài chính lũy kế (Đơn vị: Triệu đồng):
Chỉ số | Năm 1 | Năm 2 | Năm 3 | Lũy kế 3 năm |
Tổng lợi ích | 1,56 tỷ | 2,48 tỷ | 2,82 tỷ | 6,86 tỷ |
Tổng TCO | 605 | 285 | 310 | 1,2 tỷ |
Lợi nhuận ròng | 955 | 2,195 tỷ | 2,51 tỷ | 5,66 tỷ |
ROI lũy kế | 158% | 484% | 680% | ~472% |
Kết quả phân tích Business Case cho thấy dự án triển khai CRM/DMS có tính khả thi cao cả về mặt tài chính lẫn hiệu quả vận hành. Nếu tiếp tục duy trì quy trình hiện tại, doanh nghiệp ước tính thất thoát khoảng 95–110 triệu đồng mỗi tháng do chi phí của việc trì hoãn (Cost of Inaction). Trong khi đó, tổng chi phí sở hữu (TCO) của dự án trong 3 năm vào khoảng 1,2 tỷ đồng, nhưng có thể tạo ra 6,86 tỷ đồng giá trị kinh tế, tương ứng 5,66 tỷ đồng lợi nhuận ròng. Với ROI lũy kế khoảng 472% và thời gian hoàn vốn chỉ từ 6–10 tháng, dự án hoàn toàn đáp ứng tiêu chí đầu tư của doanh nghiệp. Vì vậy, doanh nghiệp nên triển khai CRM/DMS ngay trong quý III/2026 để hoàn vốn trước khi kết thúc năm tài chính và sớm khai thác các lợi ích từ chuyển đổi số.
9. Mẫu Template Business Case một trang dành cho lãnh đạo
Sau khi hoàn thành các bước tính toán ROI, TCO và Cost of Inaction, doanh nghiệp nên tổng hợp các kết quả quan trọng vào một bản Business Case ngắn gọn để trình bày với ban lãnh đạo. Mẫu dưới đây có thể sử dụng trực tiếp, chỉ cần thay thế các thông tin và số liệu bằng dữ liệu thực tế của doanh nghiệp.
Doanh nghiệp có thể sử dụng trực tiếp mẫu cấu trúc chuẩn hóa sau để điền số liệu dự án của mình:
Hạng mục | Thông tin cần điền |
Mục tiêu dự án | Doanh nghiệp muốn giải quyết vấn đề gì sau khi triển khai CRM/DMS? (Tăng doanh thu, tối ưu quy trình, giảm chi phí...) |
Hiện trạng doanh nghiệp | Những vấn đề đang gặp phải và ảnh hưởng đến hoạt động kinh doanh |
Chi phí của việc trì hoãn (Cost of Inaction) | Ước tính mức thiệt hại nếu chưa đầu tư CRM/DMS |
Tổng chi phí sở hữu (TCO) | Tổng chi phí dự kiến trong toàn bộ vòng đời dự án (3–5 năm) |
Tổng lợi ích kỳ vọng | Tổng giá trị tài chính dự kiến thu được sau khi triển khai |
Lợi nhuận ròng | Tổng lợi ích trừ đi tổng chi phí (TCO) |
ROI (Return on Investment) | Tỷ suất hoàn vốn dự kiến của dự án |
Thời gian hoàn vốn (Payback Period) | Thời gian dự kiến để thu hồi toàn bộ chi phí đầu tư |
Rủi ro và giả định | Những giả định hoặc rủi ro có thể ảnh hưởng đến kết quả dự án |
Đề xuất triển khai | Khuyến nghị gửi ban lãnh đạo |
10. Checklist kiểm tra Business Case trước khi trình duyệt ban lãnh đạo
Một Business Case chỉ thực sự thuyết phục khi các giả định, số liệu và phương pháp tính toán đều được kiểm chứng kỹ lưỡng trước khi trình ban lãnh đạo. Việc rà soát lại các chỉ số tài chính, nguồn dữ liệu và các kịch bản triển khai không chỉ giúp nâng cao độ tin cậy của hồ sơ mà còn hạn chế những rủi ro phát sinh trong quá trình thẩm định và ra quyết định đầu tư CRM/DMS:
- Đã tính toán đầy đủ TCO chưa? Đảm bảo rằng bảng chi phí không chỉ có phí license mà đã gộp đủ chi phí tùy chỉnh nghiệp vụ, tích hợp hệ thống dữ liệu cũ và chi phí đào tạo nhân sự.
- Các nguồn lợi ích đã được lượng hóa hoàn toàn thành tiền chưa? Kiểm tra xem có còn điều khoản lợi ích nào đang để ở dạng định tính mơ hồ như "nâng cao hình ảnh thương hiệu" hay "giúp nhân viên vui vẻ hơn" không.
- Công thức tính ROI và Payback đã đồng nhất mẫu số chưa? Chắc chắn rằng mẫu số sử dụng trong công thức ROI là tổng chi phí TCO chứ không phải là chi phí mua phần mềm ban đầu.
- Đã đưa chỉ số Cost of Inaction vào bảng so sánh chưa? Việc đặt chi phí lãng phí hàng tháng do trì hoãn cạnh chi phí đầu tư là vũ khí cốt lõi để thúc đẩy ban lãnh đạo ra quyết định nhanh chóng.
- Dữ liệu đầu vào đã được các phòng ban liên quan xác nhận chưa? Các chỉ số về mức lương giờ, tỷ lệ chuyển đổi đơn hàng cần có sự đồng thuận xác Chứng từ từ phòng Nhân sự và Kế toán để đảm bảo tính khách quan.
- Đã xây dựng kịch bản tài chính thận trọng chưa? Hồ sơ cần có phương án dự phòng trường hợp tiến độ adoption của đội ngũ sales ngoài thị trường bị chậm so với tiến độ dự kiến 3 tháng.

Nên kiểm tra lại Business Case theo checklist trước khi gửi phê duyệt

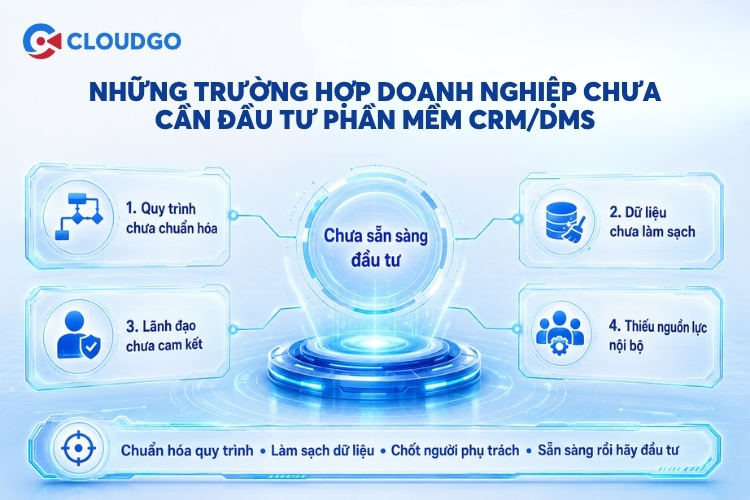

11. Những trường hợp doanh nghiệp chưa cần đầu tư phần mềm CRM/DMS
Không phải doanh nghiệp nào cũng sẵn sàng triển khai CRM/DMS ngay khi có nhu cầu chuyển đổi số. Nếu quy trình, dữ liệu hoặc nguồn lực nội bộ chưa được chuẩn bị đầy đủ, việc đầu tư quá sớm có thể làm tăng chi phí, kéo dài thời gian triển khai và khiến dự án không đạt hiệu quả như kỳ vọng. Trước khi xây dựng Business Case và đề xuất đầu tư, doanh nghiệp nên tự đánh giá mức độ sẵn sàng qua các tiêu chí sau:
- Quy trình vận hành chưa được chuẩn hóa: Nếu quy trình bán hàng, quản lý phân phối, chính sách chiết khấu hoặc tuyến bán hàng còn thay đổi thường xuyên và chưa thống nhất, việc triển khai CRM/DMS chỉ số hóa những quy trình chưa hoàn thiện, làm tăng rủi ro vận hành và phát sinh chi phí điều chỉnh sau này.
- Dữ liệu chưa được làm sạch: Danh mục sản phẩm, thông tin khách hàng, công nợ hoặc dữ liệu tồn kho còn phân tán, trùng lặp hay sai lệch sẽ ảnh hưởng trực tiếp đến chất lượng báo cáo và khả năng phân tích của hệ thống. Doanh nghiệp nên chuẩn hóa dữ liệu trước khi triển khai.
- Ban lãnh đạo chưa cam kết đồng hành: CRM/DMS không chỉ là dự án công nghệ mà còn là dự án thay đổi phương thức quản trị. Nếu ban lãnh đạo chỉ phê duyệt ngân sách nhưng không theo sát quá trình triển khai và thúc đẩy việc sử dụng hệ thống, dự án rất khó đạt được mục tiêu đề ra.
- Thiếu nguồn lực triển khai nội bộ: Doanh nghiệp cần có đội ngũ phụ trách dự án để phối hợp với nhà cung cấp trong quá trình khảo sát, cấu hình, kiểm thử và đào tạo. Nếu toàn bộ công việc đều phụ thuộc vào đơn vị triển khai, tiến độ và chất lượng dự án sẽ khó được đảm bảo.
Đầu tư CRM/DMS không đơn thuần là quyết định mua phần mềm mà là quyết định đầu tư cho hiệu quả vận hành và tăng trưởng dài hạn. Khi doanh nghiệp lượng hóa đầy đủ TCO, ROI và Cost of Inaction, Business Case sẽ trở thành cơ sở thuyết phục giúp ban lãnh đạo đánh giá đúng hiệu quả tài chính và đưa ra quyết định đầu tư trên cơ sở dữ liệu thay vì cảm tính.

Một số trường hợp doanh nghiệp chưa cần đầu tư vào phần mềm CRM/ DMS
Việc đầu tư CRM/DMS chỉ thực sự mang lại giá trị khi doanh nghiệp có thể chứng minh hiệu quả bằng các chỉ số tài chính cụ thể. Thông qua cách tính ROI và TCO phần mềm CRM/DMS, kết hợp với Cost of Inaction và Business Case, doanh nghiệp sẽ có cơ sở để đánh giá tổng chi phí đầu tư, lợi ích kỳ vọng, thời gian hoàn vốn cũng như thuyết phục ban lãnh đạo ra quyết định dựa trên dữ liệu. Đây cũng là nền tảng giúp lựa chọn giải pháp CRM/DMS phù hợp và tối ưu hiệu quả chuyển đổi số trong dài hạn.
CloudGO - Giải pháp CRM & AI chuyên sâu theo ngành.
- Hotline: 1900 29 29 90
- Email: support@cloudgo.vn
- Website: https://cloudgo.vn
CloudGO - Giải pháp CRM & AI chuyên sâu theo ngành
Hơn 2500+ doanh nghiệp Việt đã lựa chọn và triển khai
